深圳中学本部四期建设工程施工进展报告

深圳中学 2016-07-10

深圳中学本部四期建设工程施工进展报告

本部四期工程,包括新建综合楼、学生宿舍A栋与B栋,计划于2017731日完工。目前,综合楼的建设保持正常,按计划进行施工。

一、施工进度

1、已完成事项

1)综合楼支护桩:已完成400余根

支护桩主要承受横向推力的桩,一般用于基坑支护、边坡支护以及滑坡治理,承受水平土压力或滑坡推力,一般比承受竖向力的基础桩需要更高的配筋,经常和锚杆(索)一起使用(桩锚结构)。(见附图1.1

(2)综合楼结构桩:已完成300余根

本项目中的结构桩包含管桩灌注桩两种类型,管桩采用静压设备施工,灌注桩采用旋挖技术浇注混凝土(见附图1.2至1.3

(3)土方工程:基坑开挖,已完成2000车土方,约12/车,共24000方泥土

在建筑工程中,最常见的土方工程有:场地平整,基坑(槽)开挖,地坪填土,路基填筑及基坑回填土等。

挖土、填土、运输的工作量通常以立方米计算,简称为土方。

4)综合楼西侧承台:已完成12

承台(bearing platform)指的是为承受、分布由墩身传递的荷载,在桩基顶部设置的联结各桩顶的钢筋混凝土平台。(见附图1.4

(5)临时排水沟:砌筑已完成

排水沟一般用于深基坑、地下室施工时周边设置。(见附图1.5

6)综合楼喷锚:已完成

喷锚支护指的是借高压喷射水泥混凝土和打入岩层中的金属锚杆的联合作用(根据地质情况也可分别单独采用)加固岩层,分为临时性支护结构和永久性支护结构,喷锚支护是使锚杆、混凝土喷层和围岩形成共同作用的体系,防止岩体松动、分离。把一定厚度的围岩转变成自承拱,有效地稳定围岩。当岩体比较破碎时,还可以利用丝网拉挡锚杆之间的小岩块,增强混凝土喷层,辅助喷锚支护。(见附图1.6

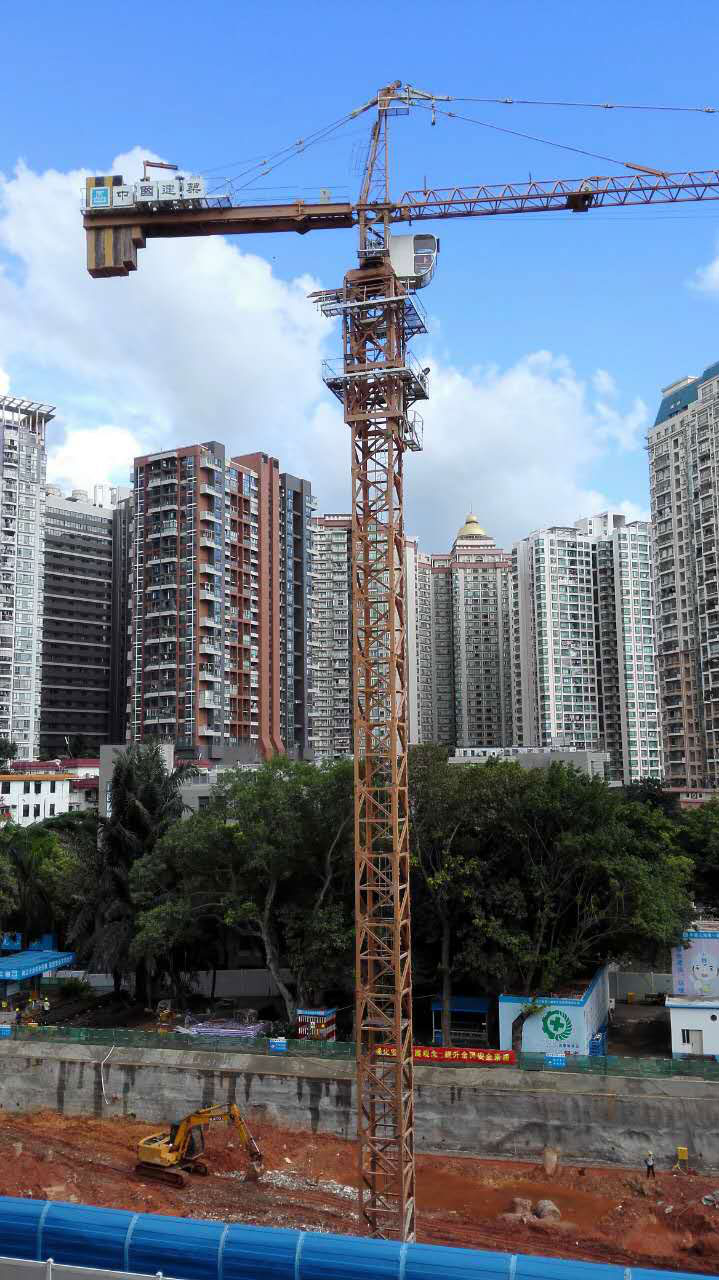

(7)塔吊:已建立

塔吊是建筑工地上最常用的一种起重设备 又名“塔式起重机”,以一节一节的接长(高)(简称“标准节”),用来吊施工用的钢筋、木楞、混凝土、钢管等施工的原材料。(见附图1.7

   8综合楼支护土钉:施工已完成

基坑开挖坡面,用机械钻孔或洛阳铲成孔,孔内放钢筋,并注浆,在坡面安装钢筋网,喷射C20厚80~100mm的混凝土,使土体、钢筋与喷射混凝土面板结合,成为深基坑,构成土钉;土钉支护是以土钉作为主要受力构件的边坡支护技术,由密集的土钉群被加固的原位土体喷混凝土面层和必要的防水系统组成。(见附图1.8

2、进行中事项

静载试验正在进行中,测力装置采用400吨油压千斤顶加压,根据工程量共需进行三个静载试验,目前已完成一个。

静载试验是指在桩顶部逐级施加竖向压力、竖向上拔力或水平推力,观测桩顶部随时间产生的沉降、上拔位移或水平位移,以确定相应的单桩竖向抗压承载力、单桩竖向抗拔承载力或单桩水平承载力的试验方法。(见附图1.9

二、未来三个月工作计划

1720日,完成综合楼垫层施工;

28月初,完成综合楼底板施工;

3822日,完成综合楼地下室结构施工;

495日,完成综合楼首层结构施工,此后每周可完成一层楼的结构施工,除第六层结构施工需两周时间;

510底,完成综合楼封顶。

三、特别说明

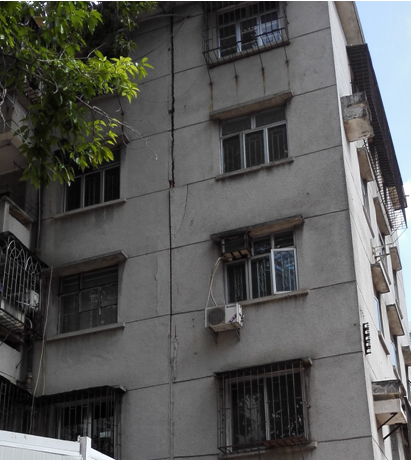

因家属区5号楼加建结构被鉴定为危楼D级,该楼紧靠新建学生宿舍楼,市住建局于20162月对学生宿舍楼勒令停工。期间,市教育局、市建筑工务署与学校的多方努力,并未有成效,目前宿舍楼建设依然处于停工状态。

1.1 支护桩

1.2 管桩

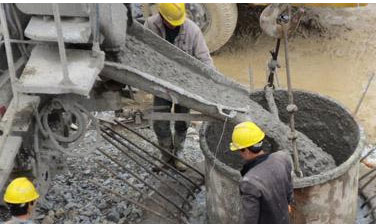

1.3 灌注桩

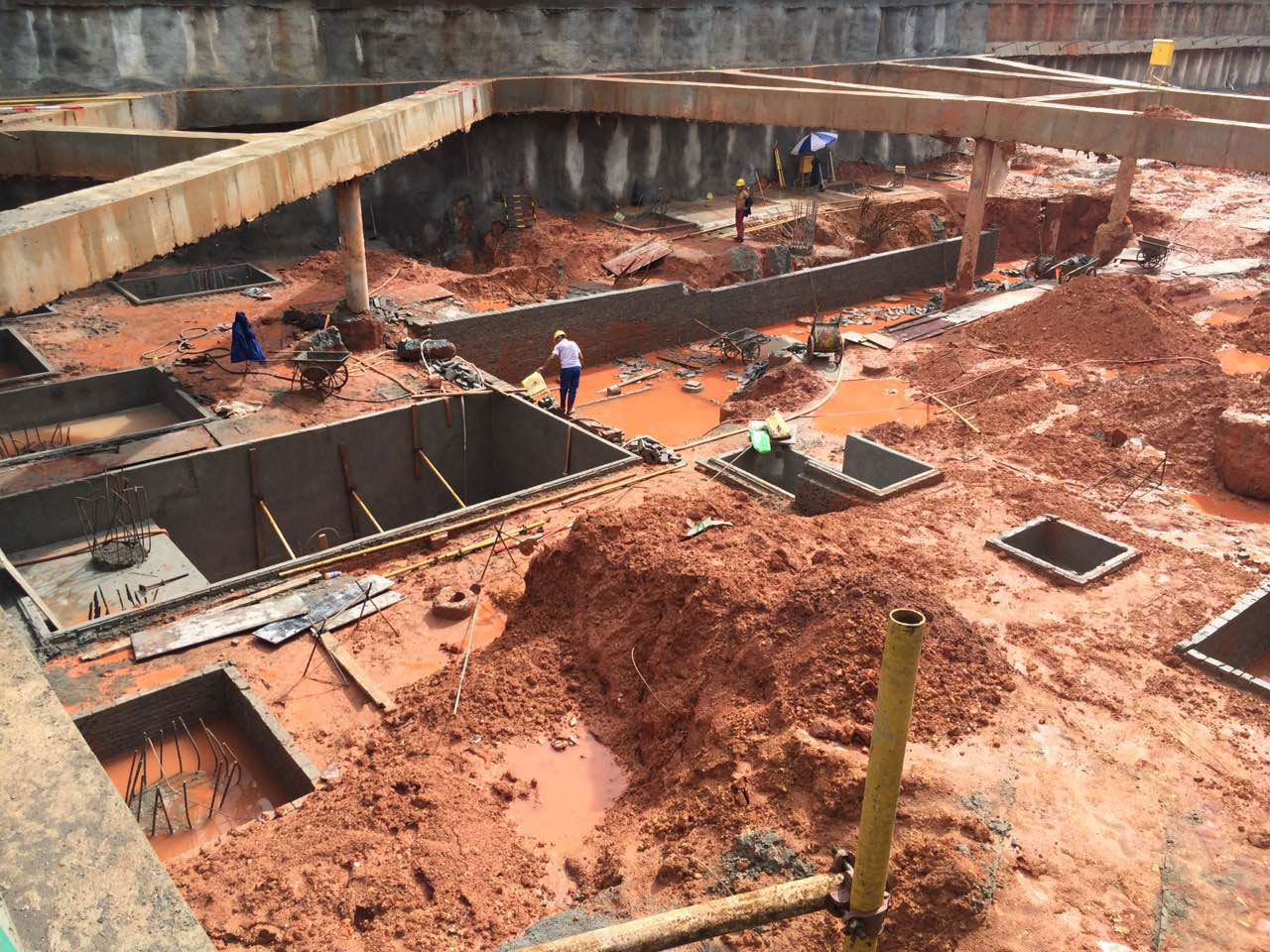

1.4 已完成的综合楼西侧承台

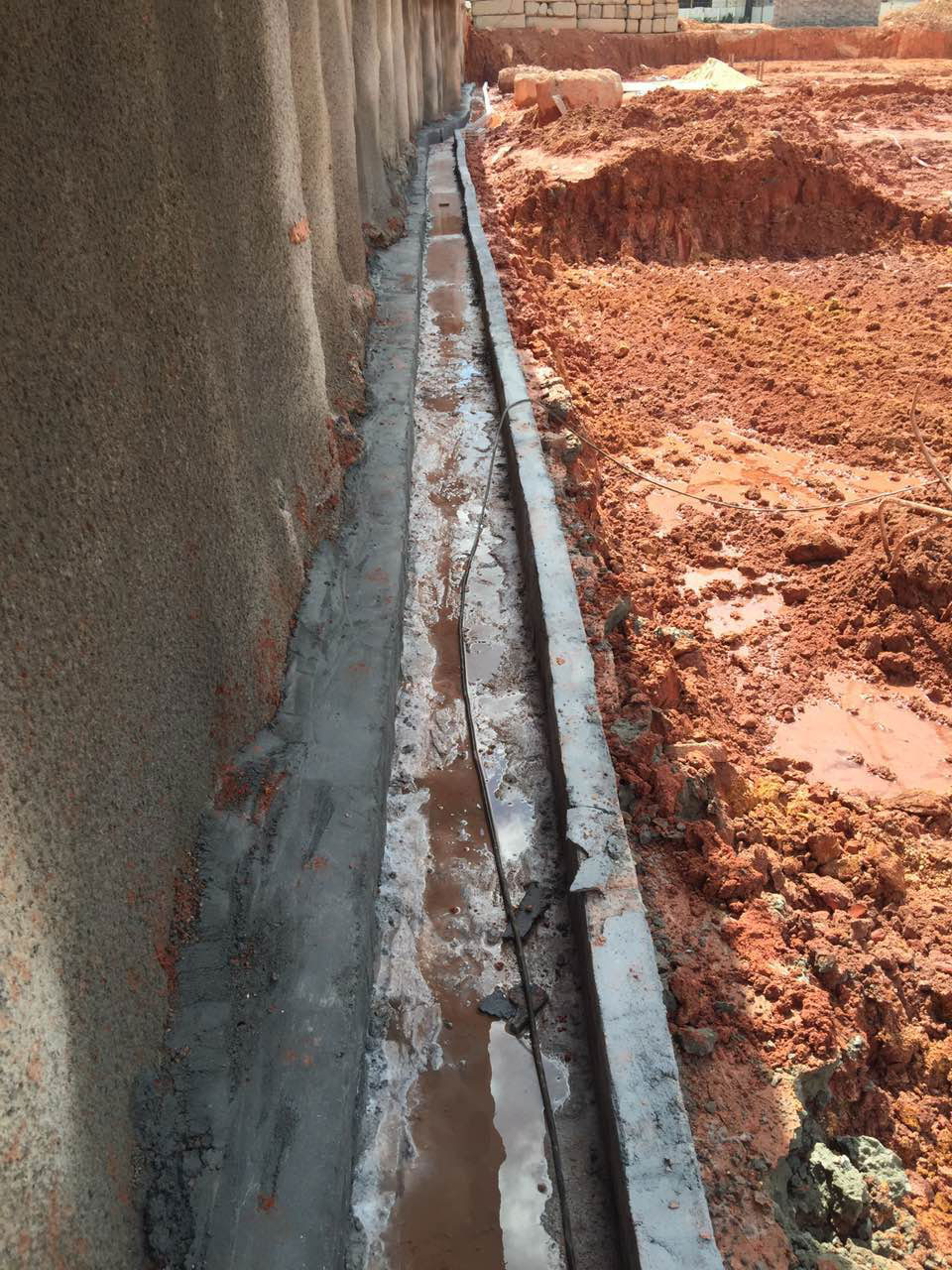

1.5 已完成排水沟砌筑

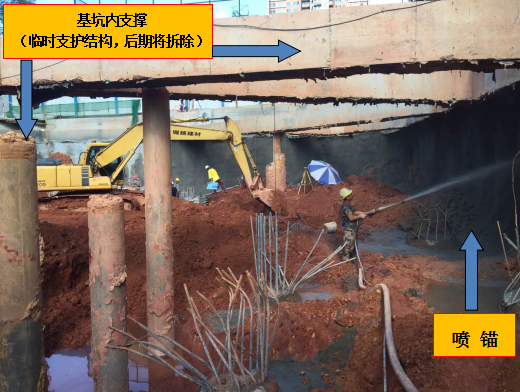

1.6 综合楼喷锚

1.7 塔吊已建立

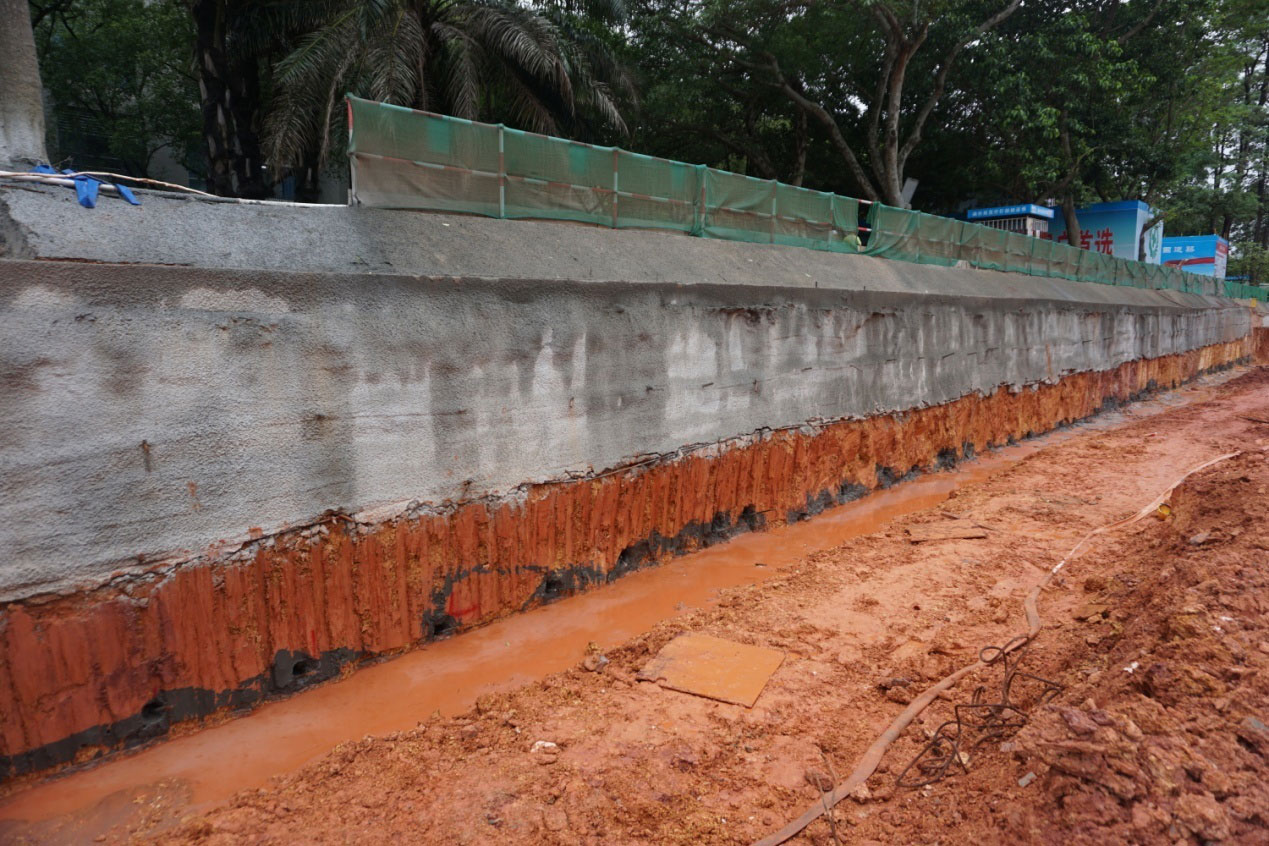

1.8 已完成综合楼支护土钉施工

 1.9  静载试验

家属区五号楼加建部分出现裂缝

扫一扫分享本页

返回
